西十高铁湖北段建设
迎来新进展
220千伏供电系统
正式进入带负荷调试阶段
西十高铁通车运营的脚步
越来越近了

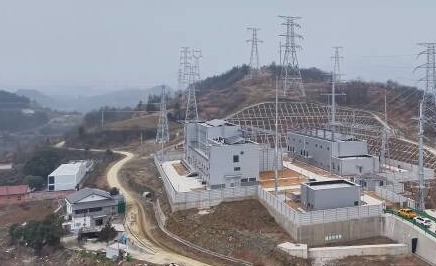

1月27日下午,随着子胥湖变电站胥205开关第三次合闸操作完成,十堰220千伏胥东牵线线路充电完成。

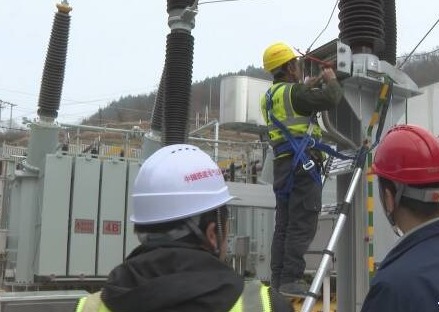

国网十堰供电公司运检部杨建华说,十堰220千伏子胥湖变电站至东河牵引站线路送电完成,标志着西十高铁湖北段供电工程全面进入带负荷运行调试阶段。

西十高铁:快速通道贯通东西

西十高铁是我国“八纵八横”高速铁路网的重要组成部分,设计时速350公里,正线全长255.7公里。这条连接西安、商洛、十堰三市的线路,被誉为连通中西部的 “黄金大动脉”。未来将与武汉至十堰高铁贯通,形成西安至武汉间的快速通道。

西十高铁预计今年3月试运行,6月正式开通运营。通车后,西安至十堰通行时间将缩短至1小时以内,而武汉至西安的列车运行时间也将从目前的约5小时大幅压缩至2.5小时左右,有力拉近了陕西与华中地区的时空距离。
电力先行,保障高铁“动力”

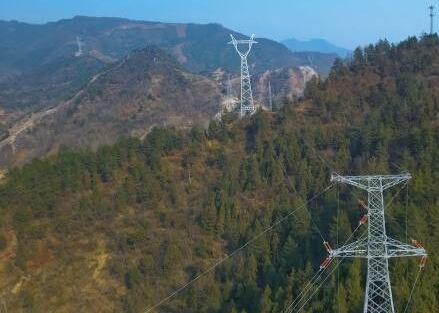

高铁高效运营,离不开可靠的电力支撑。为此,国网十堰供电公司承担了湖北段外部供电工程建设。工程自2025年2月启动,历时305天,共组立铁塔495基,架设导线200公里,新建1座220千伏变电站、扩建6个间隔,完成4座变电站的改造升级,成功构建起跨区域电力调配网络。

为全力确保高铁供电安全可靠,国网十堰供电公司在技术保障方面下足功夫。国网十堰供电公司项目管理中心张帆表示,为确保高铁供电安全,该部门为每个牵引站配置了两路独立的电源,互为备用,同时电网还能跨区域调配电力,进一步提升了供电可靠性,保障高铁运行不受电力问题影响。

随着供电系统
进入带负荷调试
西十高铁湖北段向着通车目标
迈出了坚实的一步
一条贯通秦楚、辐射全国的
高铁通道正加速到来!
