郧阳天然气次高压管道项目自2月10日正式动工建设以来,坚持高标准建设、高质量施工,确保项目建设按时间节点高效有序推进。

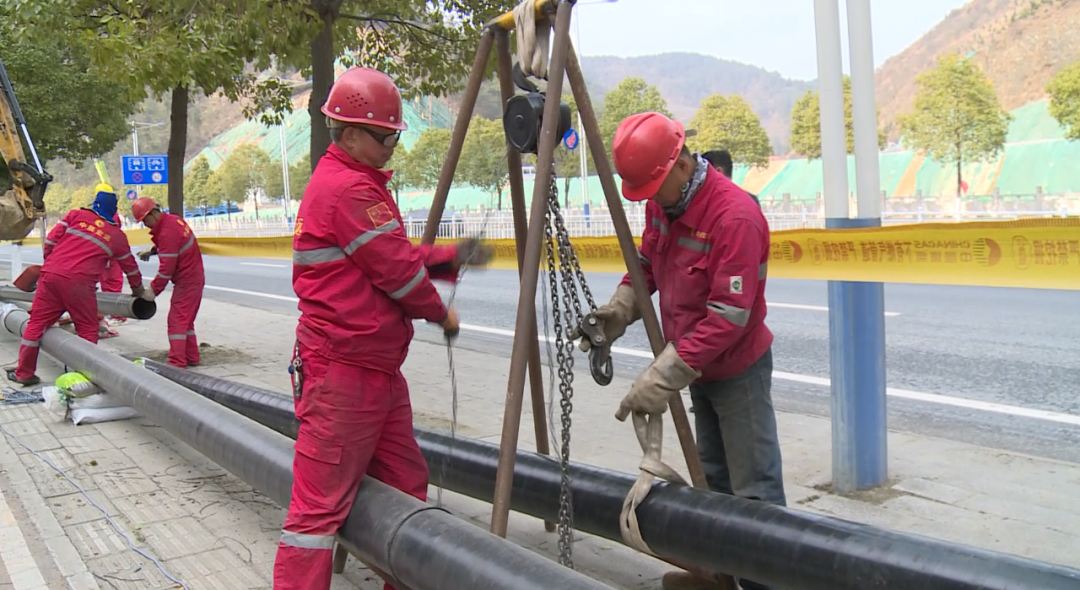

2月28日,记者在十堰大道天然气次高压管道郧阳段建设项目现场看到,施工人员正在开挖管沟,焊接管道,现场一片热火朝天的建设景象。

目前已开挖900米管道沟,燃气管道焊接1000米,预计郧阳段次高压燃气管铺设3月底完成。十堰大道高压燃气管道及高中压调压站项目管线设计总长度15.7千米,其中郧阳段6.2千米,十堰段9.5千米,调压站2座,项目总投资约3200万元,计划4至5个月建设完工并投入使用。项目建成后最大年输气能力可达1亿方,有助于优化郧阳能源结构,改善环境质量提高人民群众生活质量。

郧阳中燃城市燃气发展有限公司工程部副经理 詹家先:该工程项目建设完成后,能进一步增强天然气供应的稳定性和可靠性,有力保障城市气源安全稳定运行。
