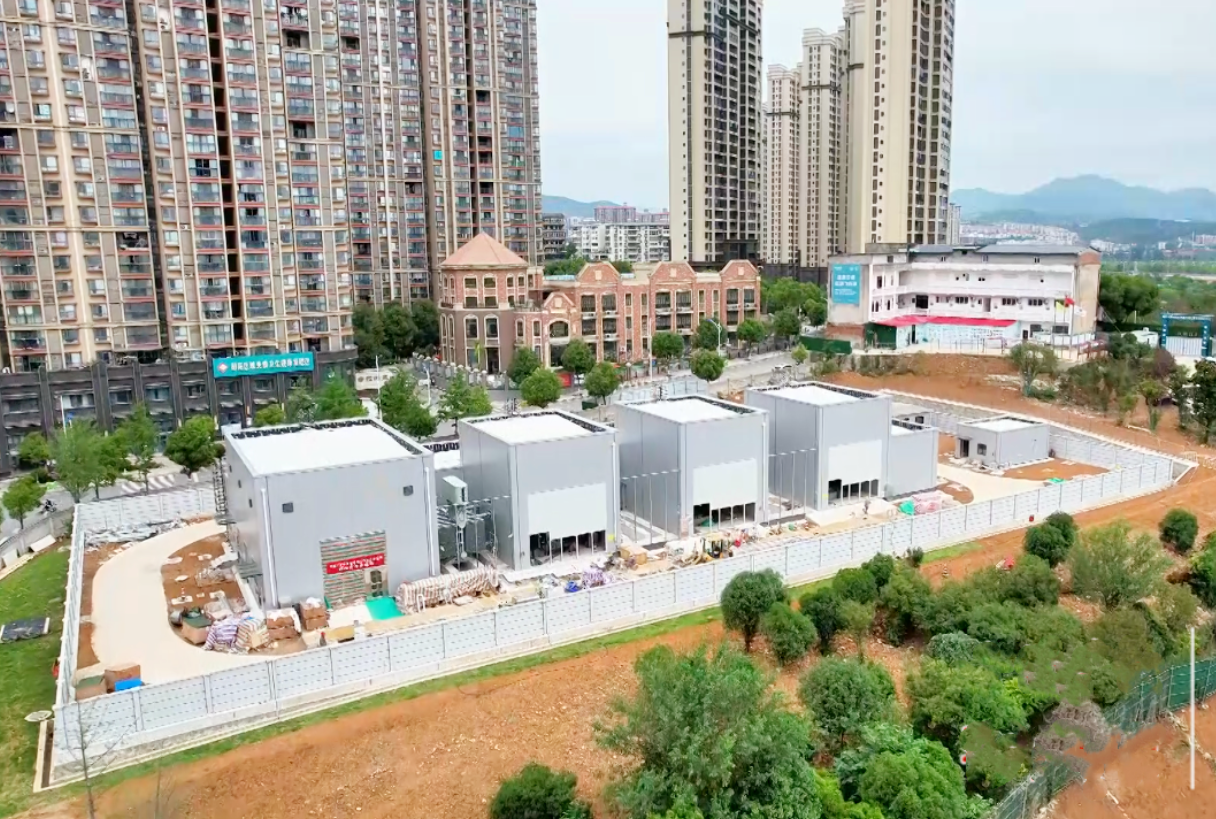

郧阳老城110千伏变电站GIS设备全面开始安装

郧阳老城110千伏变电站是十堰“三链两环”中长期电网规划的重要组成部分。目前,该站高压开关设备全面进入安装阶段,这也是国内第一批应用110千伏高压开关设备双断口的试点变电站。国网十堰供电公司以此次标准化施工为契机,全力打造电网升级样板工程,为经济社会高质量发展添动力、增后劲。

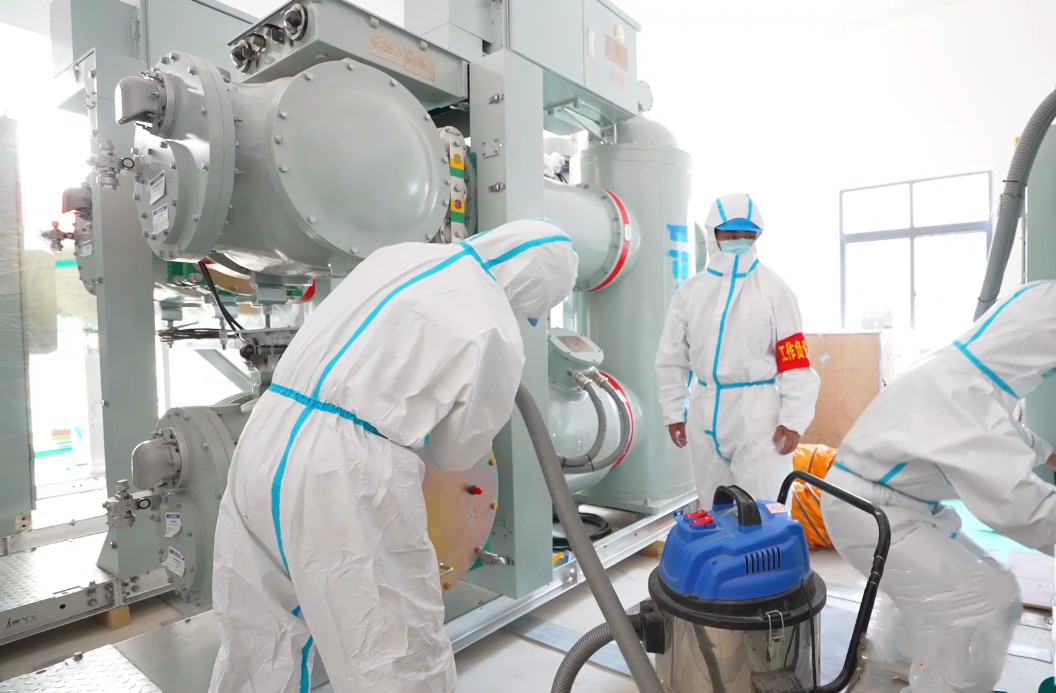

6月4日,在郧阳老城110千伏变电站施工现场,工程技术人员身着连体防尘服,佩戴口罩、鞋套等个人防尘用品,经过风淋室长达30秒的360度除尘后,进入到高压开关设备安装区开始无尘化作业。80平方米的厂房宛如生物实验室,尘埃粒子检测仪实时闪烁,施工现场达到医疗级洁净标准。

十堰巨能变电工程公司五级工匠王勇介绍,对于高压开关设备安装,“洁净”就是“安全”的代名词。如果内部存在灰尘,后期运行就会有绝缘水平降低的风险,所以现场布置八级防尘措施,设置尘埃粒子检测仪,在百万级防尘水平的环境中精密作业,保证工艺质量。

所谓GIS是高压电气设备的简称,GIS双断口结构主要用于高压和超高压电网中,可实现不停电检修和扩建,能最大限度减少设备定检对居民生产生活的影响。郧阳老城110千伏GIS设备无尘化安装内容包括110kV1个主变、2个出线、2个PT、1个母联间隔,所有单元的开盖、内检及连接工作需在15天内完成无尘化安装。为确保工程顺利实施,参建各方严格落实施工方案要求,严格落实施工安全、质量、技术、工艺要求,确保安装工作安全、优质、高效完成。

国网十堰供电公司业主项目经理陈雪莲介绍,实施GIS无尘化安装是变电标准化施工的核心工艺。公司积极组织参建各方,采取多点位同时施工的方法,确保工程建设顺利推进。目前,通过采用月计划、周安排、日管控的措施,整个工程累计完成进度百分之八十二以上。该站计划在9月底完工,建成投产后,将成为郧阳中心城区的“充电宝”。
